FCH020 |
m |

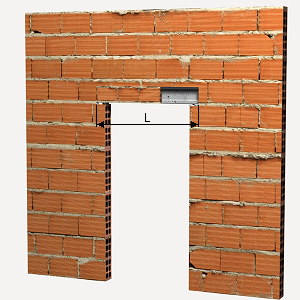

Dintel de viguetas autorresistentes de concreto pretensado. |
L 198,77 |
Dintel realizado con vigueta autorresistente de concreto pretensado T-18 de 1,2 m de longitud, apoyada sobre capa de mortero de cemento, confeccionado en obra, dosificación 1:5, de 2 cm de espesor, con revestimiento de ladrillo cerámico en ambas caras; para la formación de dintel en hueco de muro de mampostería. |
Código |
Unidad |
Descripción |
Rendimiento |
Precio unitario |
Importe |
1 |
Materiales |
||||
mt07vau010a |
m |
Vigueta pretensada, T-18, con una longitud media menor de 4 m. |
1,000 |
106,04 |
106,04 |
mt08aaa010a |
m³ |
Agua. |
0,012 |
32,32 |
0,39 |
mt01arg005a |
t |
Arena de cantera, para mortero mezclado en obra. |
0,035 |
439,41 |
15,38 |
mt08cem000i |
kg |
Cemento gris en sacos. |
5,775 |
3,52 |
20,33 |
mt04lvc010a |
Ud |
Ladrillo cerámico hueco sencillo, para revestir, 24x11,5x4 cm, densidad 780 kg/m³. |
10,521 |
2,41 |
25,36 |
Subtotal materiales: |
167,50 |
||||
2 |
Equipo y maquinaria |
||||
mq06hor010 |
h |
Mezcladora de concreto. |
0,006 |
32,55 |
0,20 |
Subtotal equipo y maquinaria: |
0,20 |
||||
3 |
Mano de obra |
||||
mo020 |
h |
Albañil. |
0,221 |
71,73 |
15,85 |
mo113 |
h |
Peón de albañilería. |
0,221 |
51,22 |
11,32 |
Subtotal mano de obra: |
27,17 |
||||
4 |
Herramienta menor |
||||
% |
Herramienta menor |
2,000 |
194,87 |
3,90 |
|
Coste de mantenimiento decenal: L 15,90 en los primeros 10 años. |
Costos directos (1+2+3+4): |
198,77 |
Pliego de condiciones
CONCEPTO DE OBRA FCH020: DINTEL DE VIGUETAS AUTORRESISTENTES DE CONCRETO PRETENSADO. CARACTERÍSTICAS TÉCNICAS Dintel realizado con vigueta autorresistente de concreto pretensado T-18 de 1,2 m de longitud, apoyada sobre capa de mortero de cemento, confeccionado en obra, dosificación 1:5, de 2 cm de espesor, con revestimiento de ladrillo cerámico en ambas caras; para la formación de dintel en hueco de muro de mampostería. CRITERIO DE MEDICIÓN EN PROYECTO Longitud medida según documentación gráfica de Proyecto, incluyendo las entregas en los apoyos. CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LOS CONCEPTOS DE OBRA DEL SOPORTE. Se dispondrá de información previa de las condiciones de apoyo en los muros. PROCESO DE EJECUCIÓN FASES DE EJECUCIÓN. Limpieza y preparación del plano de apoyo del sistema. Replanteo del nivel de apoyo de las viguetas. Colocación, aplomado, nivelación y alineación. Revestimiento de ladrillo cerámico en ambas caras. CONDICIONES DE TERMINACIÓN. El conjunto será monolítico y transmitirá correctamente las cargas. CONSERVACIÓN Y MANTENIMIENTO. Se evitará la actuación sobre el elemento de acciones mecánicas no previstas en el cálculo. CRITERIO DE MEDICIÓN EN OBRA Y CONDICIONES DE ABONO Se medirá la longitud realmente ejecutada según especificaciones de Proyecto, incluyendo las entregas en los apoyos. |
